在集團領導和現場公司領導的大力支持下,電儀部全體員工在部長王永強的帶領下,結合公司白俄項目進度計劃,以確保施工安裝質量為前提,克服施工困難,電儀部整體取得工作較大進展,現就電儀部在工程施工進度、施工質量做匯報如下:
一、各車間施工進度
序號 | 項目名稱 | 完成情況 |
一 | 造紙車間 |
|
1 | 電力變壓器就位穩固 | 已完成100% |

2 | 橋架立柱焊接及安裝 | 已完成95% |

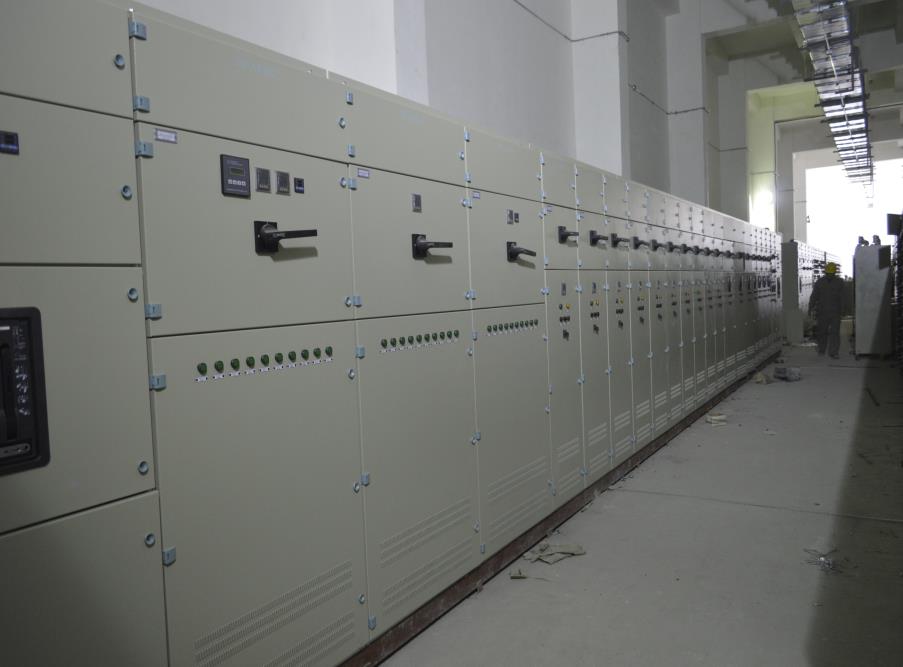

3 | 高壓柜安裝 | 已完成100% |

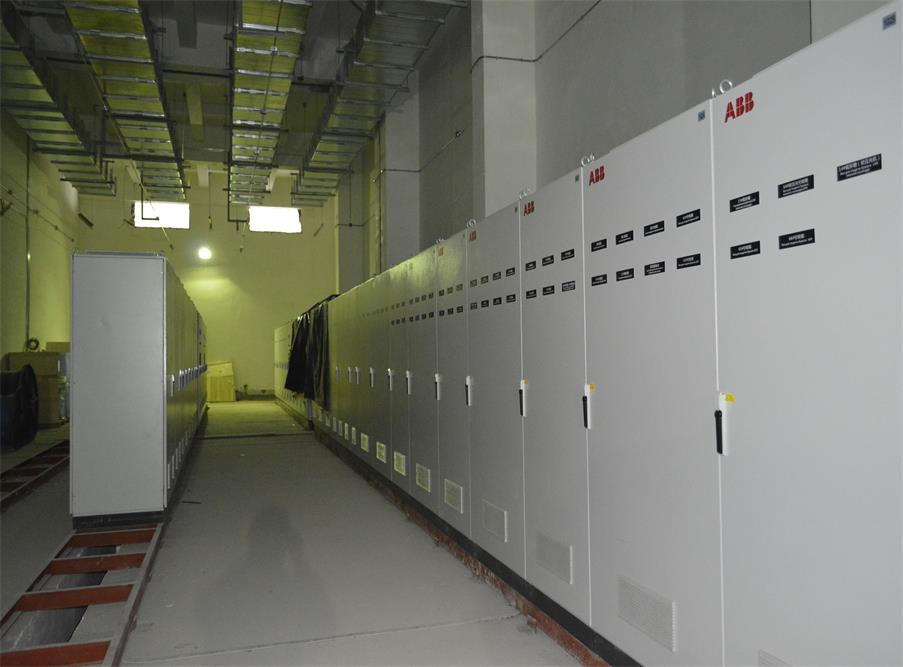

4 | 低壓柜安裝 | 已完成100% |

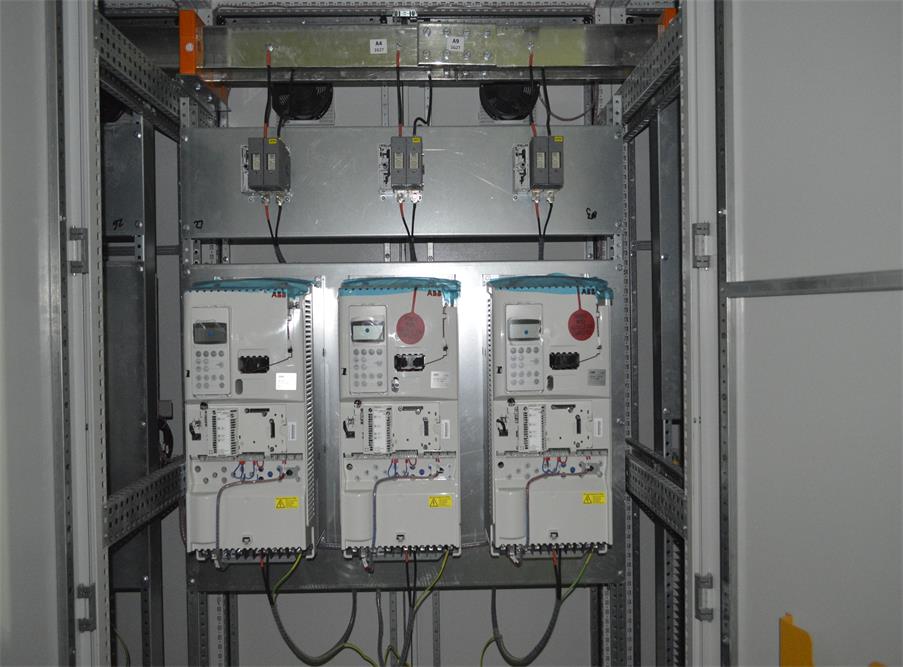

5 | 傳動控制柜安裝 | 已完成100% |
6 | 復卷機控制柜安裝 | 已完成100% |
7 | 母線橋安裝 | 已完成100% |
二 | 化機漿車間 |
|
1 | 電力變壓器就位穩固 | 已完成100% |
2 | 橋架立柱焊接及安裝 | 已完成95% |
3 | 高壓柜安裝 | 已完成100% |
三 | 備料車間 |
|
1 | 電力變壓器就位穩固 | 已完成100% |
2 | 橋架立柱焊接及安裝 | 已完成10% |
3 | 高壓柜安裝 | 已完成100% |
四 | 碎漿間及漿板庫 |
|
1 | 電力變壓器就位穩固 | 已完成100% |
2 | 橋架立柱焊接及安裝 | 已完成100% |
3 | 高低壓柜安裝 | 已完成100% |
五 | 給水凈化站 |
|
1 | 電力變壓器就位穩固 | 已完成100% |
2 | 橋架立柱焊接及安裝 | 已完成80% |
六 | 污水車間 |
|
1 | 電力變壓器就位穩固 | 已完成100% |
2 | 高壓柜安裝 | 已完成100% |
七 | 廠區工程 |
|
1 | 電纜橋架 | 已完成5% |
二、目前施工中的主要困難及解決方法
1.設備材料到貨問題
電儀設備到貨不集中不及時,目前三箱、電纜、DCS、QCS以及濃度計、變送器、液位計等現場儀表均未到貨,客觀上制約了施工的進展,電儀部根據目前已到貨情況,及時調節施工計劃,確保總節點不變的情況。例如,根據圖紙及經驗定位未到貨的設備安裝位置,提前展開電儀穿線管的敷設工作等等。
2.人員問題
根據項目計劃以及到貨情況,電儀部逐步提出用人計劃,克服人員少的困難,及時調整現有人員有效開展工作,既保證到貨設備的安裝完成,又為公司節約人力資源,除了做好本部門范圍內的工作外,還騰出人力專門成立維護班組,積極主動解決兄弟部門的安裝用電、工器具的維修以及維護等工作,晚上輪流值班,為兄弟部門加班解決了用電問題。下一步電儀部門的安裝工作進入全廠安裝的重點,隨著電儀材料的逐步進廠,電儀部工作壓力與責任非常大,安裝人員的調配和增加也顯得尤為重要。
三、下一步工作計劃
1)現有條件下,及時完成電儀穿線管以及分支橋架安裝工作。
2)根據電儀設備的到貨情況,及時做到保質保量的將到貨設備安裝完畢,并收集好到貨資料及時存檔或移交。
3)及時與俄籍員工溝通,根據白俄規范與程序,準備好倒送電的準備工作以及單機試車的工作。
4)及時與北京輕工設計院溝通,克服施工中技術變更及難題。
5)及時與白俄設計院及業主溝通,將施工圖紙轉化完畢,為工程竣工驗收做好準備工作。
電氣儀表設備安裝是個復雜的過程,任一環節出現漏洞,都可能影響整個項目設備的安裝,我們要把工作做細,少出現紕漏,為項目順利完工,做出我們最大的貢獻。
